گزارش ماهیانه
گزارش مرداد ماه 1405 پروژه 240 واحدی دانشکده کشاورزی
بلوک 1

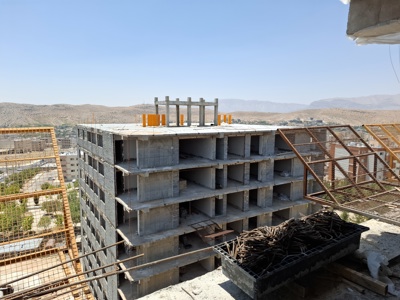

آرماتور بندی سقف یازدهم در حال انجام است

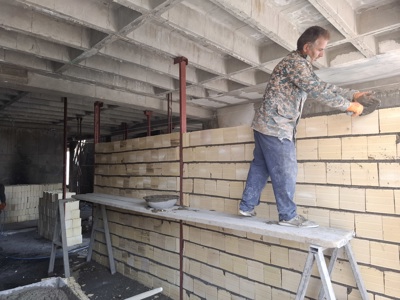

دیوار چینی طبقه ششم به اتمام رسید

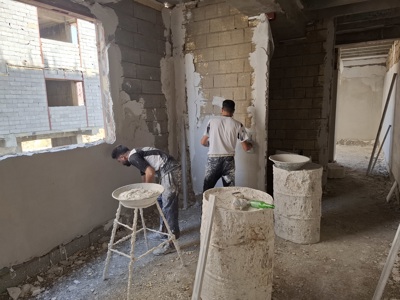

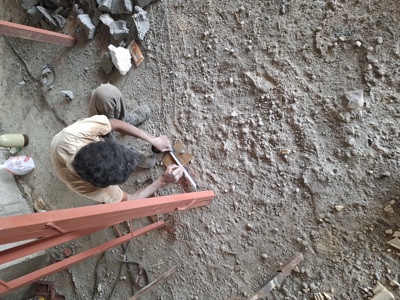

اجرای گچ زیر کار طبقه اول به اتمام رسیده وطبقه دوم در حال انجام است.

بلوک 2

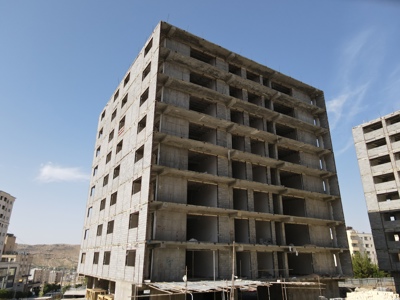

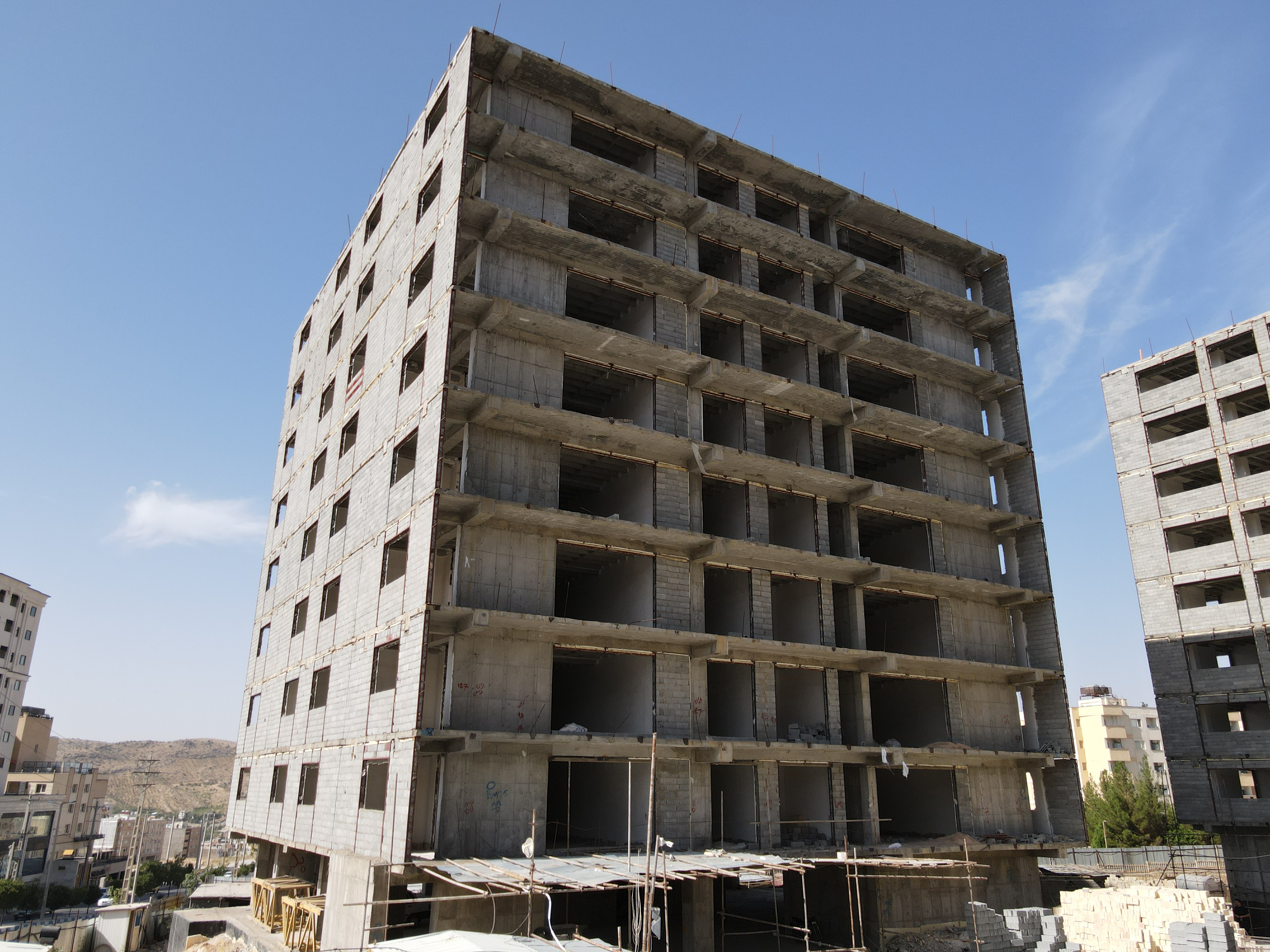

اسکلت به اتمام رسید

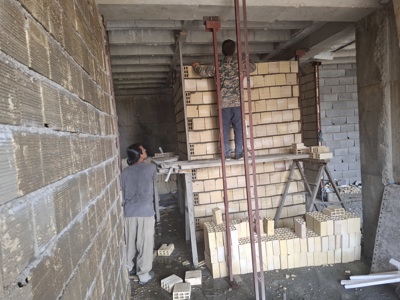

دیوار چینی طبقه ششم روبه اتمام است
نصب والپست طبقه هفتم در حال انجام است

بلوک 3

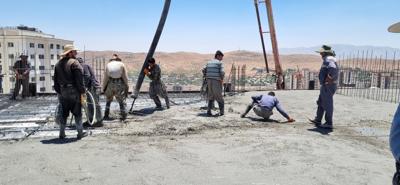

بتن ریزی سقف یازدهم انجام شد

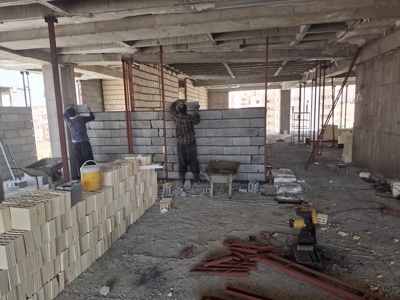

دیوارچینی طبقه پنجم در حال انجام است

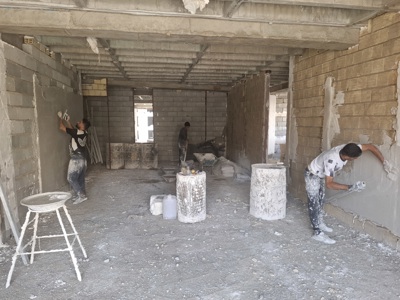

گچکاری طبقه اول شروع شد.


بلوک 4
بلوک چینی و گچ کاری کلیه طبقات مسکونی به اتمام رسیده است.
تاسیسات فاضلاب و هواکش انجام شد

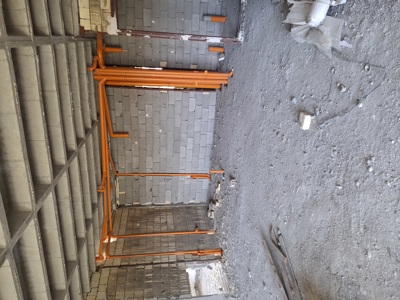

شیارزنی تاسیسات درحال انجام است

بلوک 5
بلوک چینی و گچ کاری کلیه طبقات مسکونی به اتمام رسیده و در حال آماده سازی جهت اجرای لوله های تاسیساتی می باشد
