گزارش مردادماه 1404
بلوک 1

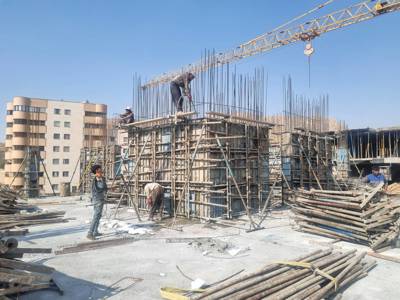

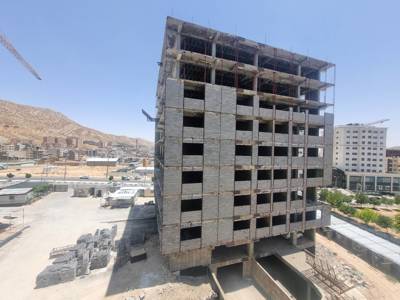

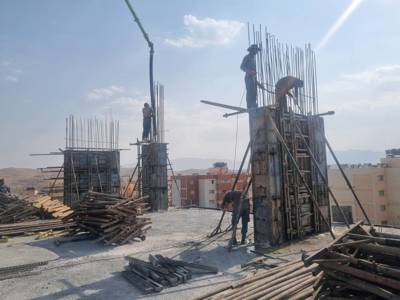

آرماتوربندی سقف هفتم در حال انجام است

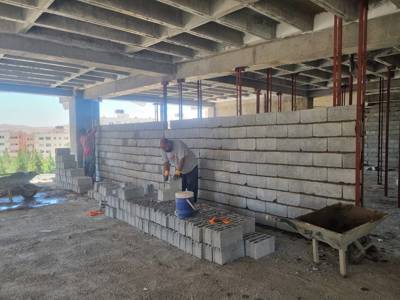

اجرای دیوار چینی طبقه دوم مسکونی به اتمام رسید و طبقه سوم در حال آماده سازی می باشد.


بلوک 2

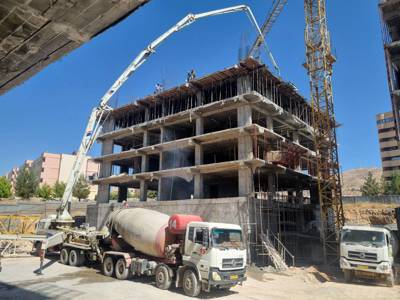

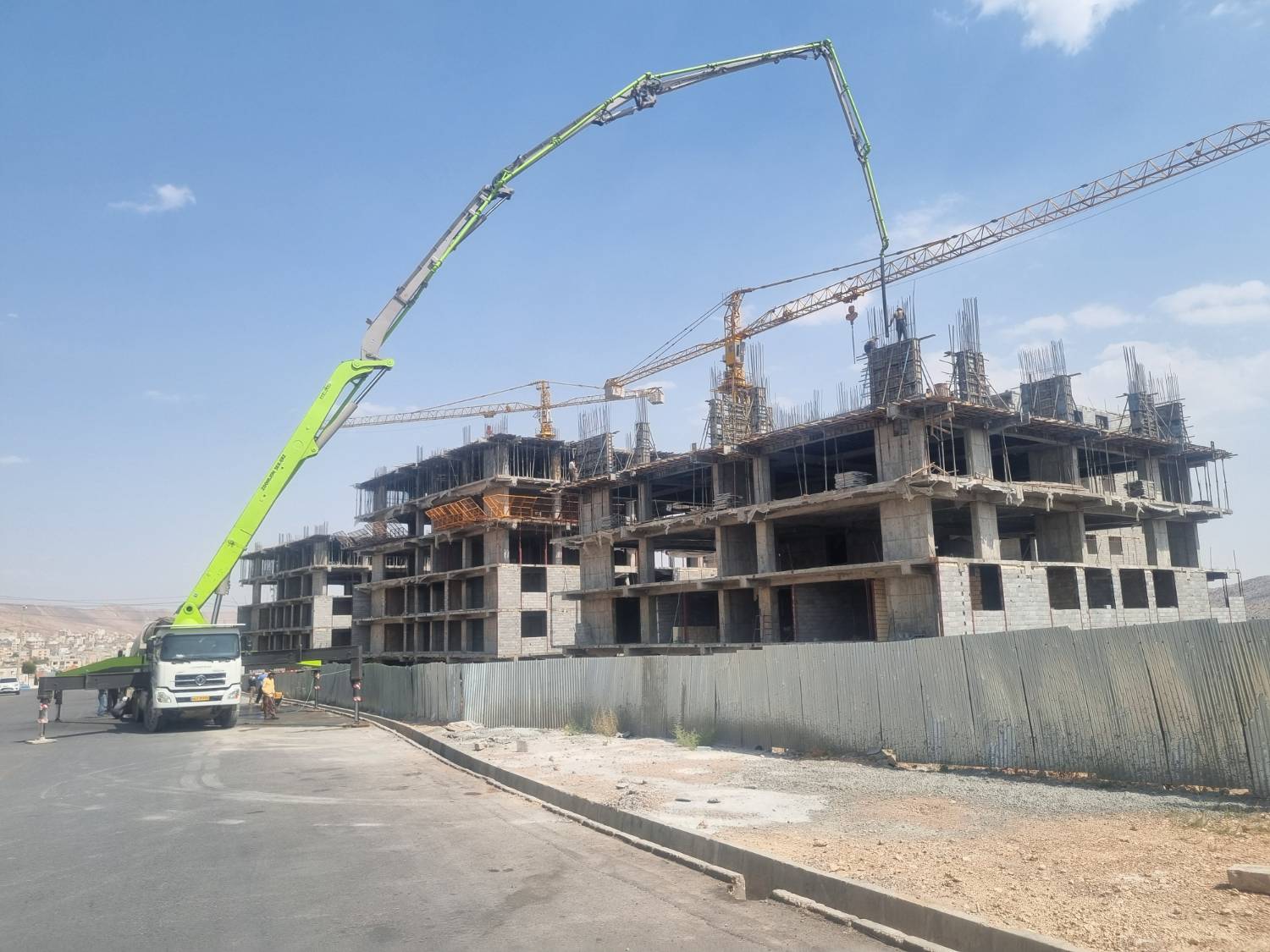

بتن ریزی دیوار و ستون های سقف هشتم در تاریخ پنجم مرداد ماه انجام شد.

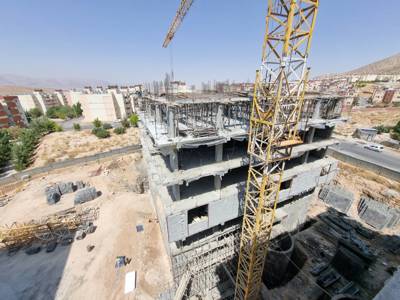

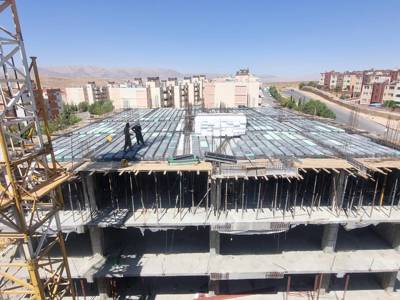

قالب بندی سقف هشتم به اتمام رسیده و سقف آماده آرماتور بندی می باشد.

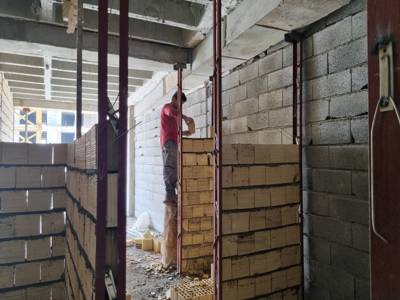

اجرای دیوار چینی طبقه دوم به اتمام رسیده و طبقه سوم آماده دیوار چینی می باشد.
اجرای وال پست طبقه سوم در حال انجام است




بلوک 3

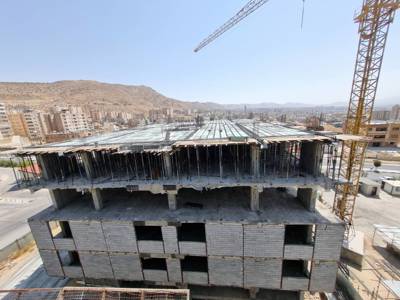

بتن ریزی سقف هفتم در تاریخ 15 مرداد ماه انجام شد.
بتن ریزی دیوار و ستون های سقف هشتم در تاریخ 26 مرداد ماه انجام شد
دیوار چینی طبقه اول مسکونی به اتمام رسید و طبقه دوم در حال آماده سازی می باشد




بلوک 4

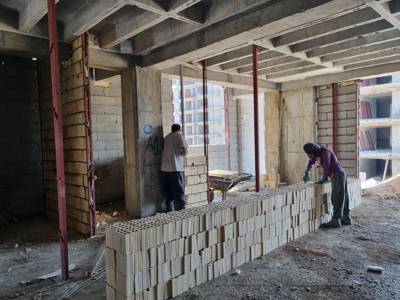

اجرای دیوار چینی طبقه هشتم به اتمام رسید.

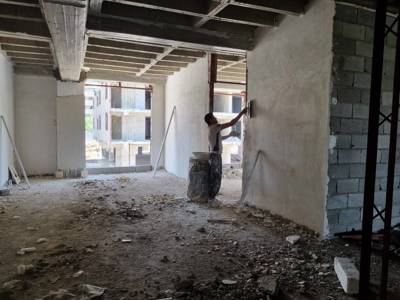

گچکاری طبقات دو الی 7 انجام شده است

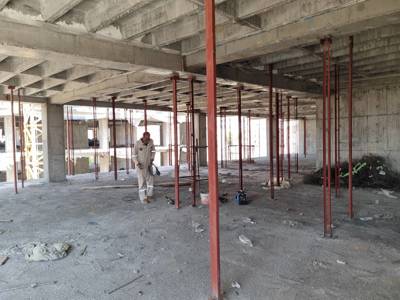

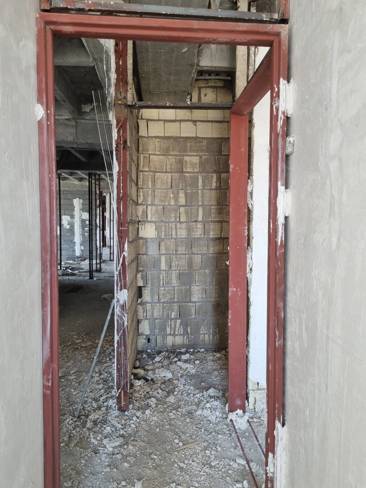

نصب چهاچوب دربهای سرویس و اتاق در حال انجام است


بلوک 5
اجرای دیوار چینی طبقه هفتم مسکونی در حال انجام است

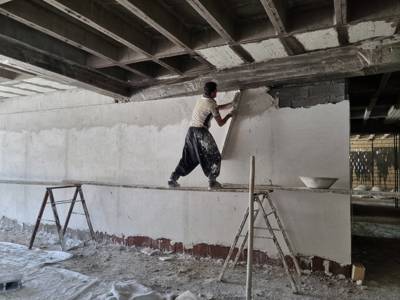

اجرای گچ کاری طبقه اول مسکونی در حال انجام است


فعالیت های متفرقه:

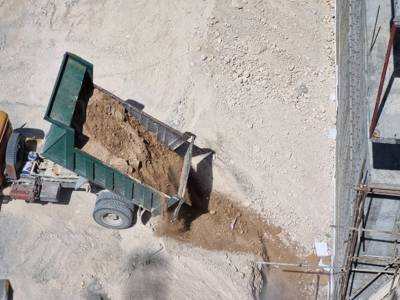

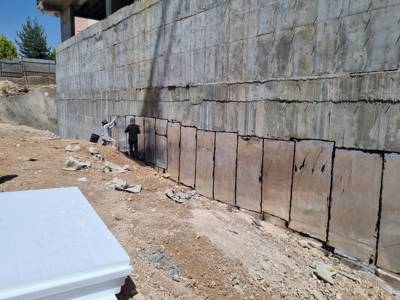

اجرای ایزوگام،فوم گذاری و خاکریزی طبقات زیرزمین بلوک 3 در حال انجام است.
